融安县妇幼保健院迁建项目进度汇报
融安县妇幼保健院迁建项目进度汇报
一、项目概况
项目建筑面积17774.56平方米,项目主要建筑内容包括1栋综合楼,1栋后勤服务综合楼,以及给排水、供配电、消防、道路、绿地、环保、停车位等配套设施。估计总投资7000万元,其中2014年中央预算内投入资金630万元,自治区投入资金126万元。融安县妇幼保健院医技楼项目于2016年7月13日获得批复(融发改转发〔2016〕5号),建设内容为新建1500平方米医技楼一栋,总投资525万元,其中中央预算内投资400万元,地方投资125万元,该项目到位资金480万元。目前妇幼保健院迁建项目总到位资金1236万元(其中中央1030万元,自治区配套206万元)。
二、项目进展
项目至2016年10月止项目进展如下:

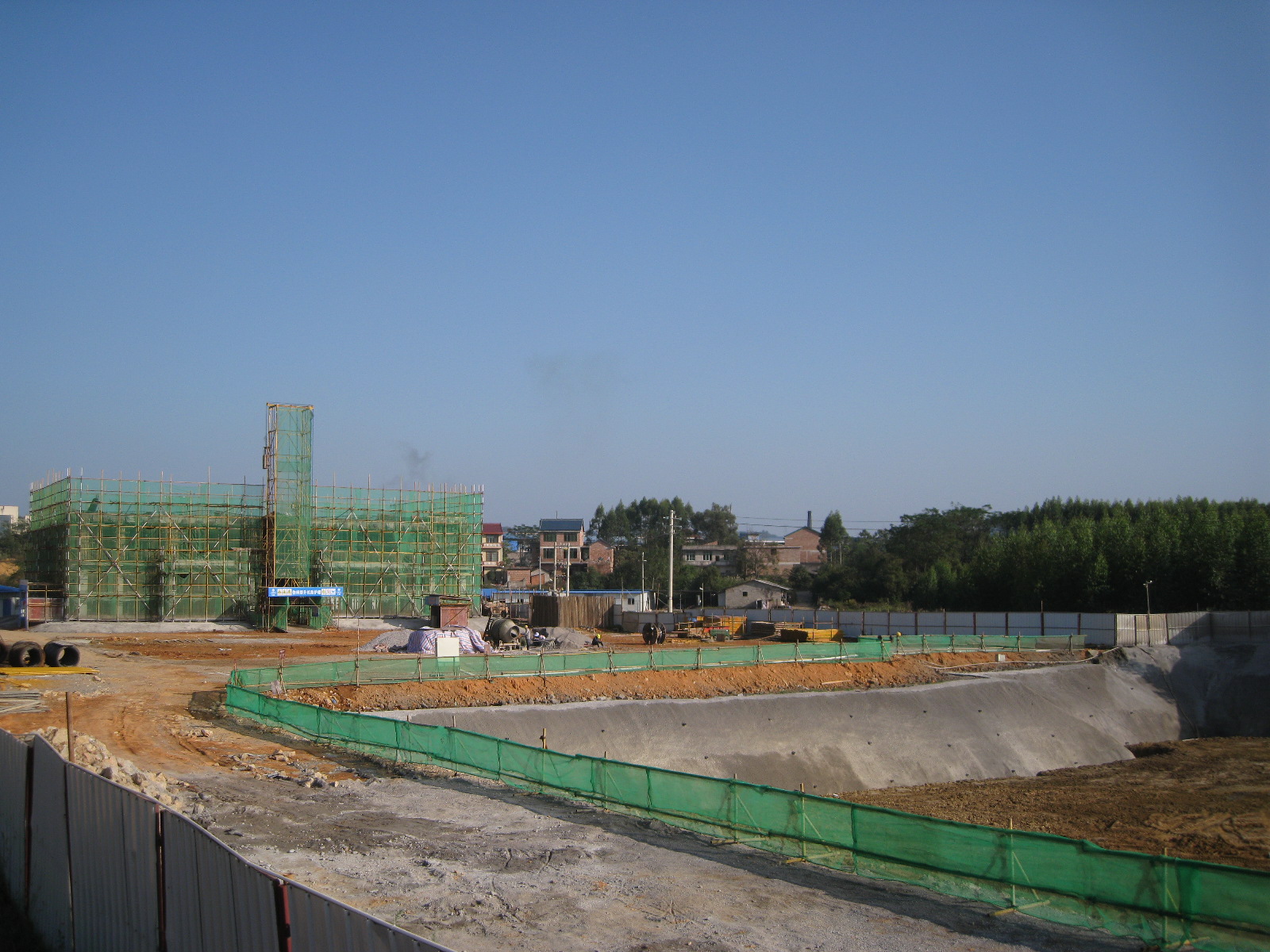

1、后勤楼已经完成主体二层梁板砼浇筑及屋面模板及部分钢筋绑扎,完成混凝土浇筑800立方米,土方回填量1800立方。

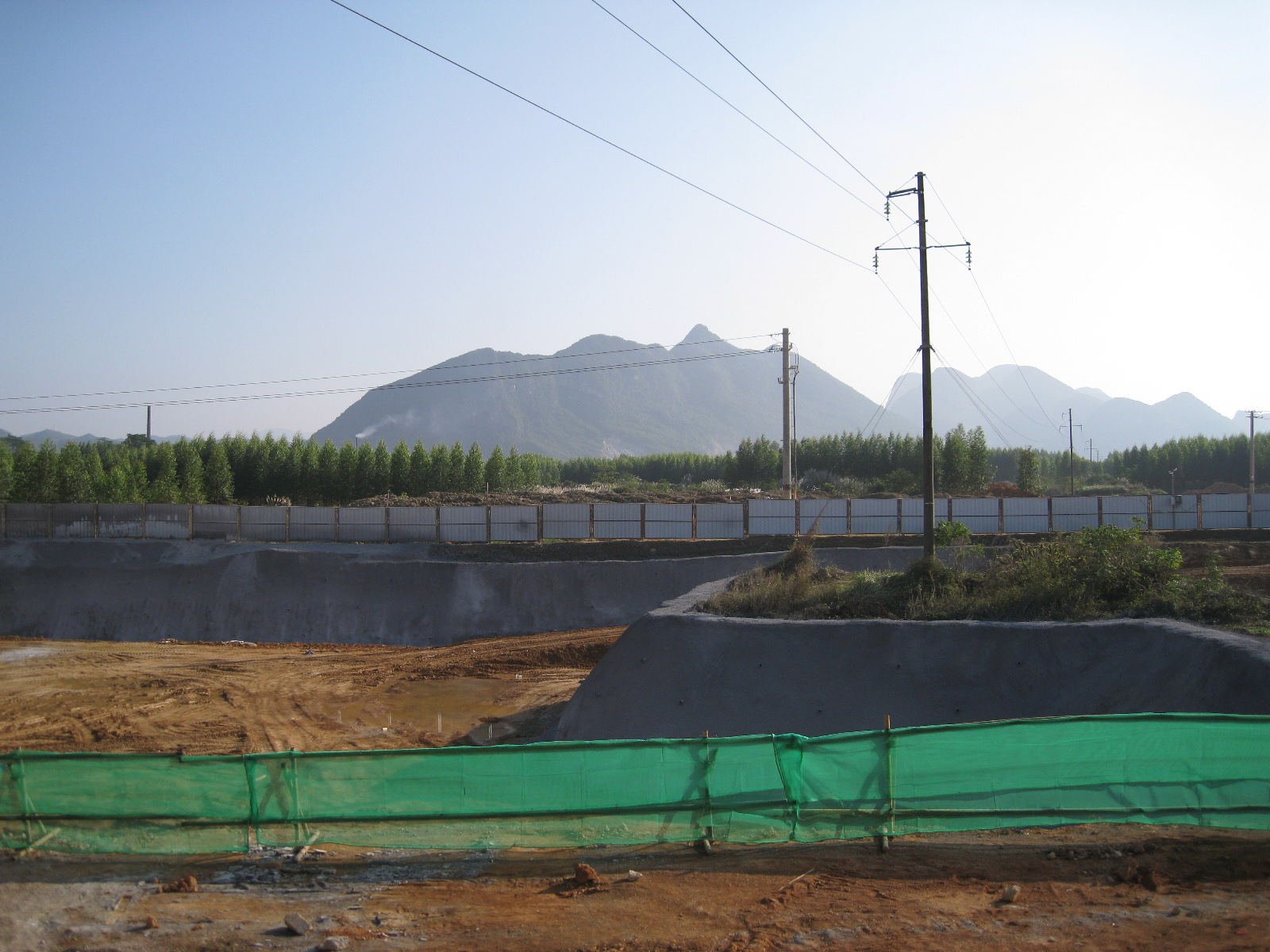

2、综合楼完成土方开挖30000立方米,基坑边坡支护完成2600平方米,完成投资500万元。
三、存在的问题及建议
主楼地址内35千伏输电线路迁移需要与高速指挥部融安分指挥部统一规划迁改,目前尚未落实。建议:县政府协调上级电力部门尽快解决电杆迁移问题。
融安县卫生和计划生育局
2016年10月30日
