部门动态

融安县土地综合整治办公室工作简报(第10期)

来源:融安县自然资源和规划局  发布日期:2021-04-21 09:55   作者:融安县自然资源和规划局



根据《县土地综合整治耕地提质改造(旱改水)项目实施方案》,各乡镇已全面进入耕地提质改造施工阶段。截至2021417日,已完成土地流转协议签订面积12135.01亩,拨款面积9493.02亩,未拨款面积2641.99,已发放补偿款4649.43万元,施工面积4295.67亩。具体情况如下:

一、各乡(镇)进度情况

(一)桥板乡签订协议512.50亩,拨款面积484.67亩,拨款金额291万元,余27.83亩未拨款,施工面积306.13亩。

(二)泗顶镇:签订协议450.47亩,拨款面积231.38亩,拨款金额125.01万元,余219.09亩未拨款,施工面积86亩。

(三)大良镇:签订协议4353.63亩,拨款面积3549.77亩,拨款金额1744.65万元,余803.86亩未拨款,施工面积1015亩(原统计错误,现更正)。

(四)潭头乡:签订协议2278.06亩,拨款面积2278.06亩,拨款金额1124.9万元,施工面积730亩。(原签订协议面积因纠纷核减4亩)。

(五)沙子乡(含历史项目数据):签订协议2943.10亩,拨款面积1658.5亩,拨款金额647.45万元,余1284.6亩未拨款,施工面积810亩。

(六)东起乡:签订协议449.32亩,拨款面积304.16亩,拨款金额280.53万元,剩余145.16亩未拨款,施工面积170亩。

(七)长安镇:签订协议753.42亩,拨款面积686.89亩,拨款金额303.3万元,剩余66.53亩未拨款,施工面积369.54亩。

(八)浮石镇:签订协议394.51亩,拨款面积299.59亩,拨款金额132.6万元,剩余94.92亩未拨款,施工面积103亩。

二、各投资方进度情况

(一)广西龙象谷投资公司:负责大良新寨村;潭头新林村、新桂村、何洞村、岭背村;浮石镇长龙村、浮石村;泗顶镇山贝村、上洞村、儒南村;桥板乡江边村;东起乡崖脚村、良村村;长安镇太平村、大坡村。实施总规模5561.91亩,累计拨款面积4016.76亩,拨款金额2197.34万元,施工进度1846.68亩,本周施工进度169.93亩。

(二)广西德合泰和公司:负责潭头新桂村、何洞村、岭背村;大良镇古兰村、杨柳村、新寨村、龙山村、和南村;长安镇江口屯。实施规模5447.09亩,累计拨款面积4080.26亩,拨款金额1804.6338万元,施工进度2251.49亩,本周施工进度331.43亩。

(三)广西景裕投资公司(不含历史项目):负责沙子乡古益村长麻屯、桐木村、古益村斗耀屯,实施规模1349亩,累计拨款面积767亩,拨款金额487.4484万元,施工进度350亩,本周施工进度143亩。

三、存在问题

从本周工作情况看,由于换届等客观原因,有部分乡镇工作专班未能及时跟进现场纠纷的调处和插花地补充协议的签约,拨付流转资金及地面青苗补偿费缓慢,影响了施工进度。

三、下周工作计划

将沟通协调各乡镇重视此项工作开展,加快资金的拨付,继续落实工作专班,加快施工进度,确保如期完成工程施工任务,力争在下周将已修筑好的地块进行灌溉泡水,为第一批种植水稻打下扎实的基础。


412日,景裕公司与相关业务人员专题研究沙子旱改水工作中存在的问题和困难。)

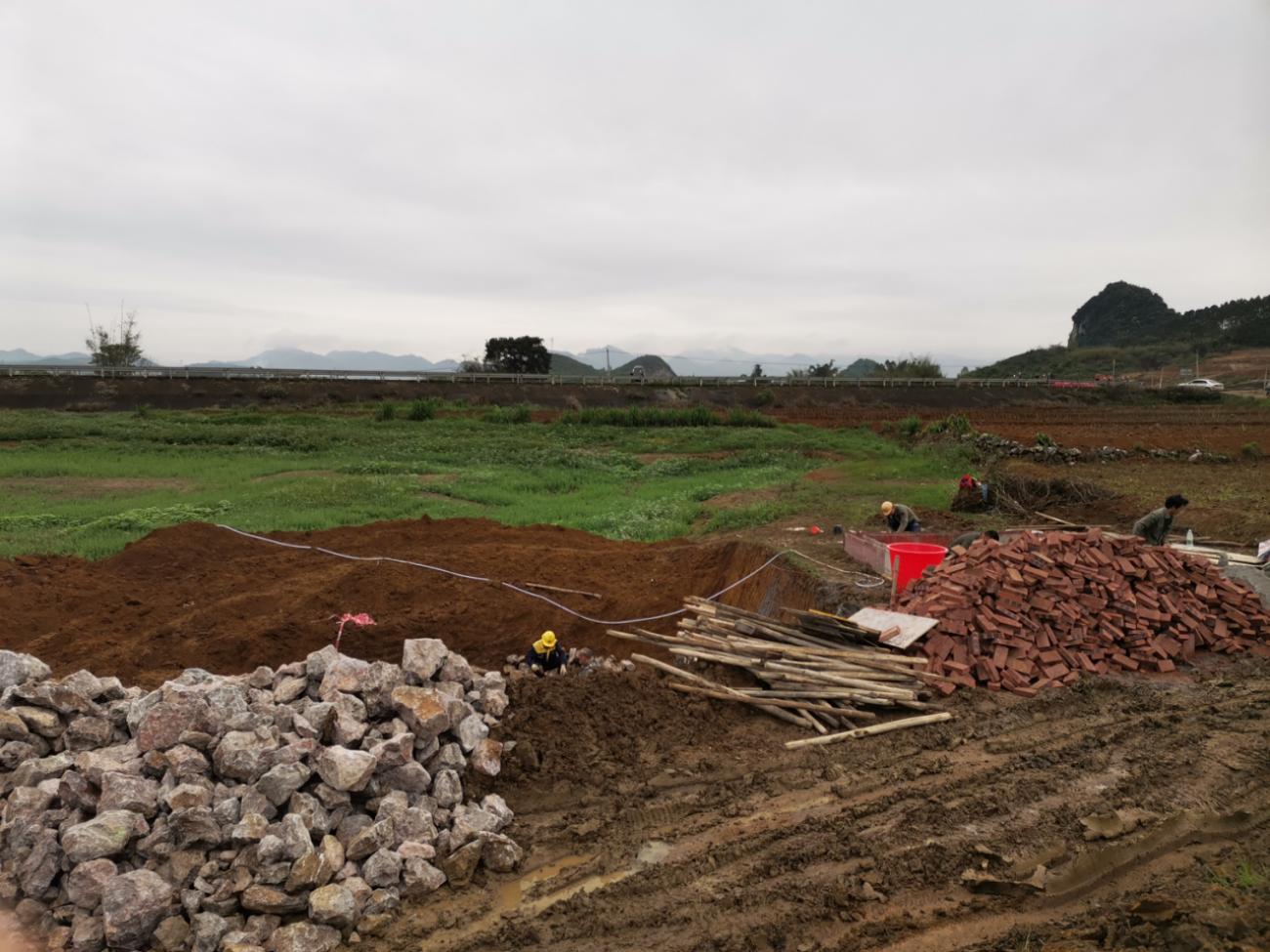

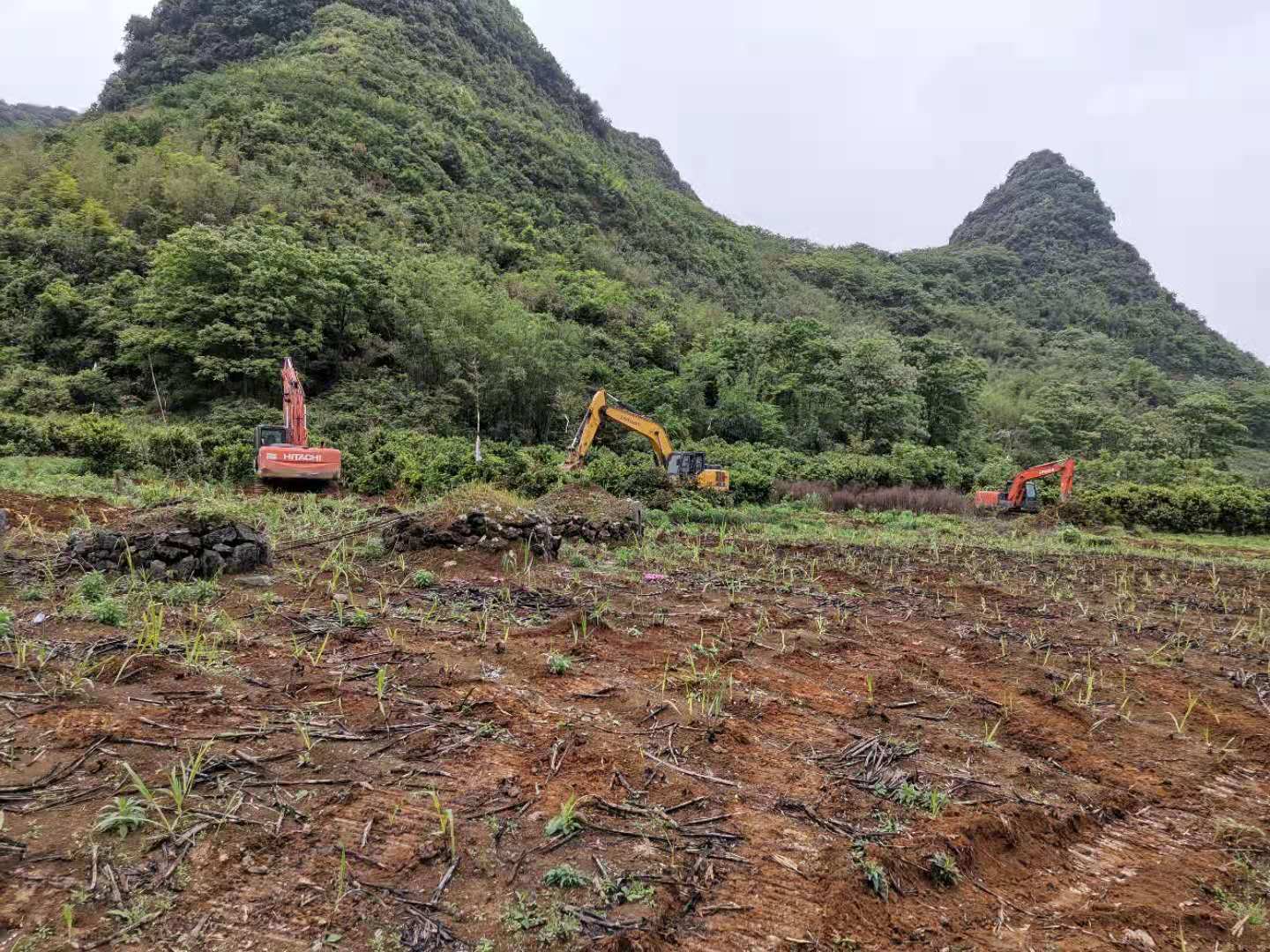

413日,泗顶镇山贝村旱改水项目开工进场。)

415日,潭头组在何洞村何洞屯为村民答疑解惑。)

416日,潭头组工作组在施工现场耐心疏导疑惑群众。)

416日,大良镇龙山村大洞水库施工方建设抽水房现场。)

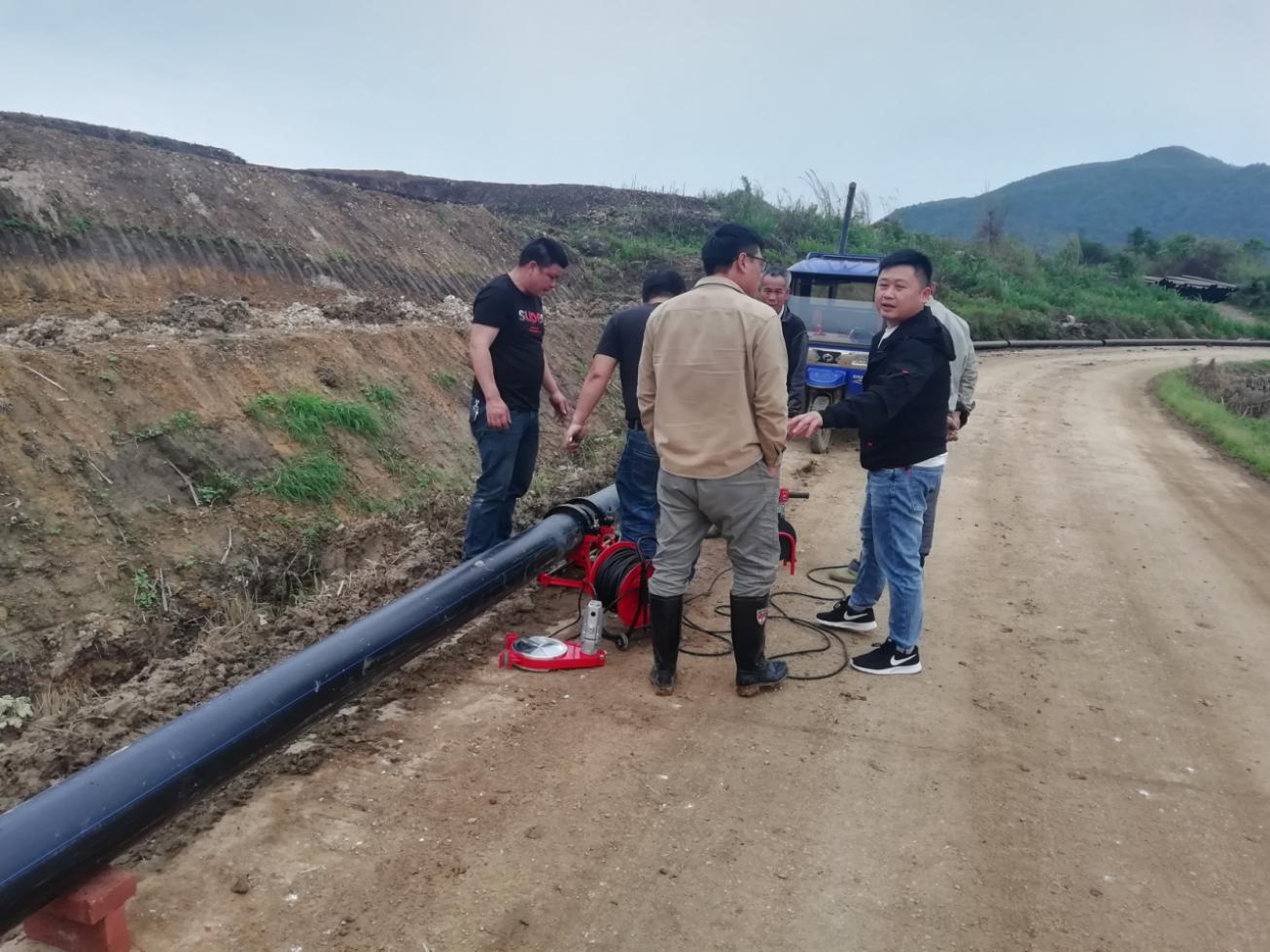

417日,大良镇龙山村大坡屯项目正在安装引水主管道。)
